南泉水源厂简介
2018-04-17


南泉水源厂位于无锡市滨湖区滨湖镇南泉贡湖村沙渚岸边,占地40亩,1997年4月开工,1999年建成通水。初设计取水规模为100万吨/日,随着太湖污染加剧,水质也在逐年下降,2008年在原有的离岸230米取水头部基础上,将取水点延伸至离岸3000米处,在原取水口外侧新建一座集水井,与原有的集水井间接相连,原水通过自流方式送至新建集水井,再通过虹吸管路将原水送入厂区。2010年7月启动“安全优质供水工程”南泉预处理工程项目建设,规模按85万吨/日设计,新增用地约70亩,整个工程投资约2.67亿元,2010年12月底投入试运行。
现厂区由35KV外供电为双回路供电线路变电所、85万吨规模提升泵房、最大投加量35ppm活性炭车间、加药车间、氧气站、臭氧发生器间、2座预臭氧接触池、4座生物预处理接触池和配套鼓风机房、调节池、85万吨规模增压泵房组成。另配套有一中试基地,为供水提供应急技术指导、为水厂升级改造提供技术支持。源水出厂后通过两根直径分别为2200毫米和2000毫米输水管向雪浪水厂、中桥水厂输送源水。预处理工艺投运后,有效应对太湖水源水质突发性变化和波动的能力得到了巨大提升。

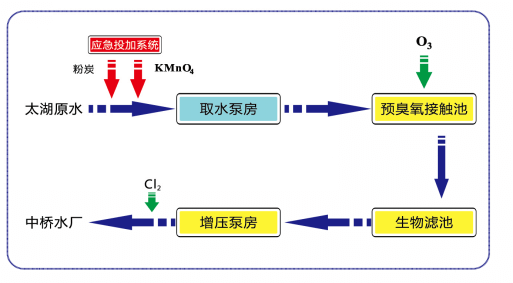

南泉水源厂工艺流程示意图:

南泉水源厂预处理工程简介
2016-10-10
“江湖并举、南北对供、双源互补、安全保障”的双水源供水格局大幅度提升了城市供水的安全性,为了更有效提升应对太湖水源原水水质波动的控制能力,2010年3月,根据无锡市委市政府长久稳定安全优质供水的指示精神,无锡市自来水总公司联合有关单位编制完成《无锡市切实保障城市安全供水工程方案》,并通过专家论证。
无锡市南泉水源厂预处理工程,作为无锡市安全优质供水工程之一,建设规模85万吨/日,项目总投资约3.4亿元。该项目于2010年7月15日开工建设,12月20日陆续完成了供配电系统、工艺管线、曝气系统、水泵机组系统等单机调试,12月25日下午3点实现并网供水,完成了新、旧工艺系统的切换,正式通过预处理工艺向中桥、雪浪两大净水厂输送原水。
工程承建单位为无锡市自来水总公司,由无锡市政建设集团有限公司、无锡市市政设施建设工程总公司施工总承包,无锡市市政建设咨询监理有限公司工程监理。
该工程新增臭氧预处理+曝气/生物预处理工艺作为后续常规水处理工艺的强化,建设内容包括预处理生物接触池、提升泵房、调节池、氧气站、臭氧发生器间、预臭氧接触池及配套鼓风机房等构筑物及设施。 预处理工程的实施,能先行降解太湖原水中的挥发性有机污染物和嗅味物质,有效改善太湖沿岸水厂的进厂水质,应对水质波动导致的嗅味、挥发性有机物超标情况,与后续常规处理、深度处理工艺结合,确保供水水质达到《生活饮用水卫生标准》(GB5749-2006)。
南泉水源厂取水口延伸工程简介
2016-10-10
南泉水源厂位于无锡市嶂山渔业村太湖贡湖岸边,取水规模为100万吨/日,1999年建成通水。水源厂取水口为伸入湖区离岸约230米的桩架式虹吸喇叭口,共设4座,每座规模25万吨/日,通过直径2.4米喇叭口和直径1.6米虹吸管,引水至堤岸外取水泵房。2007年初夏太湖蓝藻大爆发,南泉水源厂取水口受到污水团的侵袭。为了确保安全供水,在望虞河引江济太、“以动治静,以清释污,以丰补枯,改善水质”的同时,改造现有的取水口,将取水点延伸至湖心区域,达到在离太湖岸边远、近两点避污取清、机动取水的目的。
本工程主要内容为:从现有取水头部向湖心延伸3000米新建一取水头部,在取水点设两座棱形钢结构取水箱体(21米×10.5×7米),采用岸边制作,整体吊装,湖上浮运,水下基坑开挖平整后,水下沉放。每座取水箱体连接一根直径2.6米的钢管,两根3000米的钢管采用水下开槽、同槽埋设的方式。在原取水口外侧新建一座集水井(33×16米),与现有集水井间接相连,原水通过自流方式输送到新建集水井,实现与现有虹吸管的衔接。新建集水井上设立检修平台与现有集水井平台、栈桥连为一体,方便日常巡检。集水井壁上设有闸板阀,起到控制切换取水的作用。新建取水头部四周(直径200米)设护桩、栏网及航标,保证取水头部及航行安全。
本工程2007年6月由市委市政府“6699行动决定”提出,8月完成可行性研究,11月初完成前期工作,11月28日开工建设,2008年2月沉管施工,2008年5月初沉箱施工,2008年5月底完成施工召开竣工典礼并投入运行。 该项目工程预算2.3677亿元,完成工程量1.8237亿元,其中前期补(赔)偿费用328万元,施工安装费用1.0679亿元,材料、设备费用7230万元。
南泉水源厂取水口延伸工程的顺利竣工,标识着无锡市水源地水质安全有了进一步提高,翻开了无锡供水发展史上新的一页。
雪浪水厂简介
2019-06-09


雪浪水厂位于太湖镇方庙路,占地面积298亩。始建于1997年4月,2001年6月建成投产,设计能力为50万吨,一期工程25万吨/日,水源由南泉水源厂供应,总投资4.96亿元。
雪浪水厂现建有净水工艺1套和尾水处理工艺1套。净水工艺中建有机械搅拌絮凝池、平流沉淀池(双层结构,下设清水库)、加药(氯、矾、炭)间、快滤池、二级泵房、排水泵房、深度水处理。尾水处理工艺中建有排水池、浓缩池(包括浓缩泵房)、平衡池、脱水车间。另外厂区还建有35KV变电所、中控楼、综合楼。
雪浪水厂的平均日供水量为25万吨/日,主要供应无锡新区及太湖新城地区。源水总体水质良好。出厂水水质稳定,综合合格率达99%以上,浊度、余氯指标合格率99%以上,是无锡新区、锡南片区、太湖新城供水的主力水厂;厂区污水均经过浓缩、压滤,上清液达标排放,压滤泥饼外运填埋处理,大大降低了排放太湖污染物质总量,切实保护了太湖水源水质。

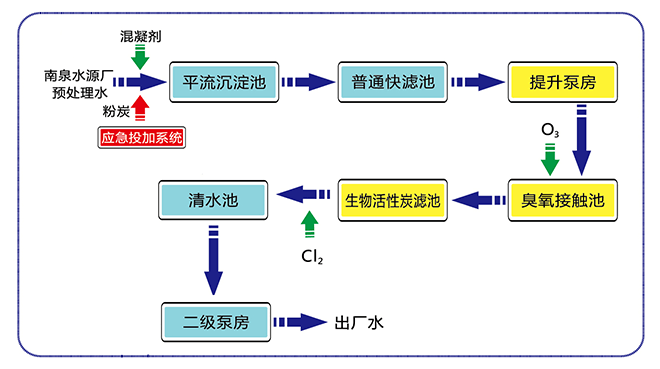

雪浪水厂净水工艺流程示意图:
